Jak sprawdzić moc przyłączeniową i odległość od stacji WN?

Zanim podpiszesz umowę dzierżawy gruntu pod farmę fotowoltaiczną, magazyn energii lub halę przemysłową, sprawdź dwie rzeczy: dostępność mocy przyłączeniowej i odległość od odpowiedniej stacji elektroenergetycznej. Podpowiadamy, gdzie znaleźć te informacje, jak je czytać i jak od 30 kwietnia 2026 r. wygląda wniosek o warunki przyłączenia.

EnergetykaOpublikowano11 min czytania

Dlaczego warto sprawdzić sieć przed dzierżawą?

W przypadku dużych inwestycji OZE, magazynów energii i odbiorców przemysłowych kluczowym ograniczeniem często nie jest sam grunt, lecz możliwość przyłączenia do sieci.

W 2025 r. operatorzy wydali 4 897 odmów przyłączenia na łączną moc 107 GW (dane URE przytoczone przez Gramwzielone.pl). Odmowa może wynikać z braku warunków technicznych (sieć w okolicy jest już zapełniona) albo ekonomicznych (rozbudowa sieci byłaby dla operatora nieopłacalna).

Dlatego przed poniesieniem kosztów projektu czy dokumentacji środowiskowej warto sprawdzić, czy lokalizacja ma realny potencjał przyłączeniowy.

1. Sprawdź poziom napięcia i rodzaj mocy

W polskiej sieci elektroenergetycznej wyróżnia się cztery podstawowe poziomy napięć: nN (do 1 kV), SN (najczęściej 15 lub 20 kV), WN (przede wszystkim 110 kV) i NN (220 i 400 kV).

Siecią przesyłową zarządza PSE, a dystrybucyjną operatorzy tacy jak PGE Dystrybucja, Enea Operator, Energa-Operator, TAURON Dystrybucja i Stoen Operator.

Farmy fotowoltaiczne o mocy od kilkudziesięciu kW do około 5 MW zwykle przyłącza się do sieci SN, wyjątkowo do 10 MW. Większe instalacje przyłącza się raczej do sieci 110 kV (opracowanie UDE). Ważne są wtedy stacje 110/SN, nazywane głównymi punktami zasilającymi (GPZ). To jednak operator określa, jaki poziom napięcia i punkt przyłączenia będą odpowiednie dla konkretnej inwestycji.

Moc wytwórcza i odbiorcza to dwie różne liczby. Farma PV potrzebuje wolnej mocy dla źródeł, czyli możliwości oddawania energii do sieci. Hala czy centrum danych potrzebuje mocy odbiorczej, czyli możliwości poboru. Magazyn energii i pobiera, i oddaje, więc sprawdza się obie. W tej samej stacji jedna z tych wartości może być wysoka, a druga zerowa.

2. Gdzie sprawdzić dostępną moc przyłączeniową?

Operatorzy publikują informacje o dostępnej mocy przyłączeniowej, planowanych zmianach w kolejnych pięciu latach oraz wnioskach i umowach dotyczących przyłączenia do sieci powyżej 1 kV. Obowiązek wynika z art. 7 ust. 8l Prawa energetycznego, a operatorzy dystrybucyjni aktualizują dane co kwartał, PSE co miesiąc (komunikat URE).

Każdy operator publikuje je u siebie i w swojej formie. Enea prowadzi mapę dostępnych mocy i osobne zestawienie mocy dla OZE. Pozostali operatorzy publikują dane na stronach o przyłączeniach, np. TAURON Dystrybucja i PGE Dystrybucja. Dla sieci przesyłowej sprawdź informacje publikowane przez PSE.

Aby znaleźć właściwe informacje, najpierw ustal, który operator obsługuje teren działki. Potem odszukaj dane dla stacji w interesującym Cię obszarze i porównaj je z planowaną mocą instalacji.

Pamiętaj: opublikowana moc nie jest gwarancją przyłączenia. To stan z dnia publikacji, a w tym czasie inni inwestorzy też składają wnioski. Ostateczna możliwość przyłączenia zależy od analizy operatora i wydanych warunków przyłączenia. Warto również sprawdzić planowane inwestycje sieciowe oraz możliwość współdzielenia przyłącza z inną instalacją (cable pooling).

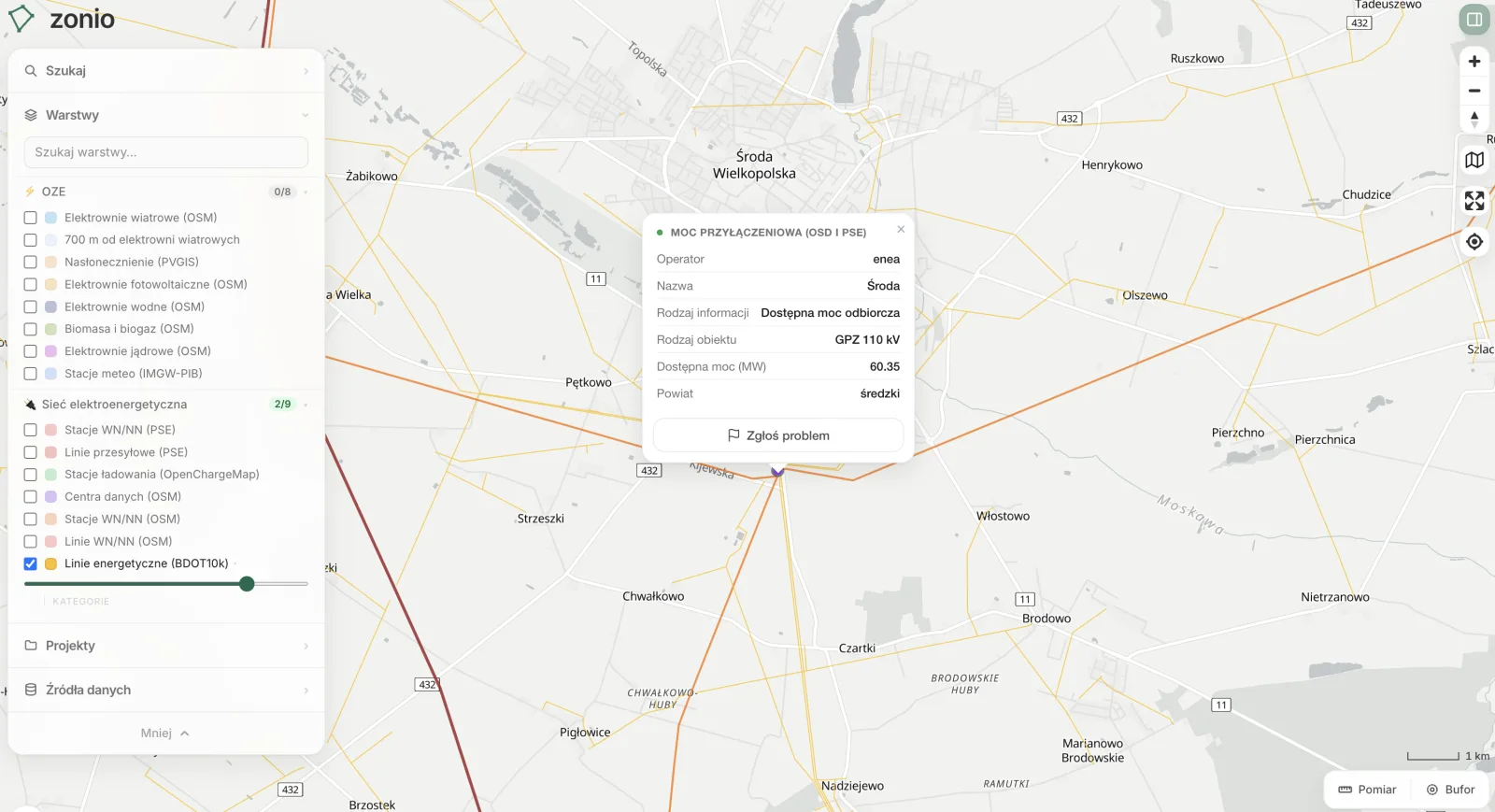

Mapa Zonio w okolicy Środy Wielkopolskiej z warstwą linii energetycznych i otwartym opisem stacji z danych Enea: GPZ 110 kV Środa, dostępna moc odbiorcza 60,35 MW.
GPZ 110 kV Środa (Enea) na mapie Zonio: dostępna moc odbiorcza 60,35 MW według publikacji operatora, obok linii energetycznych z BDOT10k.

Jak czytać warstwę mocy przyłączeniowej w Zonio

Warstwa Moc przyłączeniowa (OSD i PSE) zbiera publikacje sześciu operatorów w jednym miejscu. W legendzie ma cztery kategorie, które można włączać osobno:

  • Moc przyłączeniowa – źródła: wolna moc dla instalacji, które oddają energię do sieci, np. farmy PV, farmy wiatrowej albo magazynu przy rozładowaniu. Na mapie to wypełniona kropka albo wypełniona strefa.
  • Moc przyłączeniowa – odbiorcy: wolna moc dla poboru energii, np. dla hali, centrum danych albo magazynu przy ładowaniu. Na mapie to pierścień wokół tej samej stacji albo sam obrys strefy.
  • Planowane inwestycje: modernizacje stacji i nowe linie, które publikuje TAURON Dystrybucja.
  • Usługi elastyczności: GPZ, w których TAURON Dystrybucja przewiduje zapotrzebowanie na usługi elastyczności.

Kolor pokazuje, ile mocy zostało: czerwony to 0 MW, pomarańczowy mniej niż 5 MW, żółty od 5 do 20 MW, zielony 20 MW i więcej. Filtrem w legendzie możesz zostawić na mapie tylko stacje i strefy powyżej wybranej mocy.

Strefy zamiast stacji. Energa-Operator i TAURON Dystrybucja podają moc dla obszarów sieci, a nie dla pojedynczych GPZ. Energa publikuje strefy przyłączeń w serwisie MocneStrefy.pl: moc dla źródeł w strefach WN, a moc dla odbiorców w strefach WN i w mniejszych strefach SN, które leżą w ich wnętrzu. TAURON publikuje obszary sieciowe na swojej mapie dostępnych mocy. Jedna działka leży więc często w kilku strefach naraz. Wartości ze strefy SN i WN nie sumuje się, bo opisują różne poziomy tej samej sieci: mniejsza instalacja zwykle trafi do sieci SN, większa do WN.

Strefa zwykle obejmuje kilka gmin. Powiat i gmina w opisie strefy to tylko punkt odniesienia, a nie jej granica.

Mapa Zonio w okolicy Dzierzgonia z warstwą mocy przyłączeniowej: czerwone i żółte strefy Energa-Operator oraz otwarty opis strefy przyłączeń do sieci WN Susz z dostępną mocą odbiorczą 40 MW.
Strefy Energa-Operator koło Dzierzgonia (dane z października 2026 r.). W tym punkcie leżą trzy strefy: w strefie WN Susz moc dla źródeł wynosi 0 MW, a dla odbiorców 40 MW, a w strefie SN Mikołajki Pomorskie w jej wnętrzu moc dla odbiorców wynosi 0 MW.

Sieć przesyłowa PSE: 0 MW dla nowych źródeł

Punkty PSE na mapie to węzły sieci przesyłowej 220 i 400 kV. W informacji PSE według stanu na 30 września 2026 r. dostępna moc dla nowych źródeł wynosi 0 MW w każdym węźle. Tak samo jest w prognozie na 2031 r., po planowanej rozbudowie sieci, gdy uwzględni się warunki przyłączenia wydane już farmom wiatrowym i fotowoltaicznym (PSE).

Moc dla odbiorców PSE podaje tylko dla planowanych nowych stacji, od 100 do 1000 MW, m.in. w rejonie Warszawy, Legnicy, Opola, Poznania i Torunia. Dla istniejących stacji przesyłowych dostępna moc odbiorcza wynosi zero.

Czerwony punkt PSE nie przekreśla więc działki. Nowe źródła przyłącza się przede wszystkim do sieci operatorów dystrybucyjnych, dlatego ważniejsze są dane GPZ i stref w okolicy.

Planowane inwestycje i usługi elastyczności

Dwie kolejne kategorie pochodzą z mapy TAURON Dystrybucja i pokazują, jak sieć może się zmienić w najbliższych latach.

Planowane inwestycje to modernizacje stacji i budowa linii, np. modernizacja stacji 110/15 kV Górka w Krakowie. GPZ, który dziś ma 0 MW, po przebudowie może mieć wolną moc, więc warto sprawdzić, czy operator planuje coś w pobliżu działki. To plan operatora, a nie zobowiązanie co do terminu ani mocy.

Usługi elastyczności oznaczają GPZ, w których TAURON przewiduje potrzebę elastyczności, czyli zmiany poboru albo produkcji energii na wezwanie operatora, żeby rozwiązać lokalne ograniczenia sieci. W tych lokalizacjach TAURON planuje postępowania na wybór dostawców usług elastyczności. Mogą w nich startować użytkownicy sieci, którzy mają certyfikat elastyczności wydawany przez operatora (TAURON Dystrybucja).

Dla magazynu energii albo odbiorcy, który może przesunąć pobór, taki GPZ to sygnał, że operator może płacić za elastyczność w tym miejscu. Szczegóły i warunki są w ogłoszeniach o postępowaniach TAURON.

Mapa Zonio w Krakowie z warstwą mocy przyłączeniowej: legenda z czterema kategoriami, fioletowe punkty usług elastyczności, niebieskie planowane inwestycje i otwarty opis modernizacji stacji 110/15 kV Górka.
Kraków na mapie Zonio: planowana modernizacja stacji 110/15 kV Górka (TAURON), fioletowe GPZ z zapotrzebowaniem na usługi elastyczności i czerwone węzły PSE Lubocza i Wanda z mocą 0 MW.

3. Jak sprawdzić odległość od stacji?

Położenie infrastruktury można wstępnie sprawdzić na mapach.

PSE: stacje najwyższych napięć i infrastruktura przesyłowa.

OpenStreetMap: oznaczenia wielu stacji oraz przebieg części linii wysokich i najwyższych napięć.

BDOT10k: dane topograficzne GUGiK, w tym linie energetyczne, także średniego napięcia, i stacje transformatorowe.

Po odnalezieniu działki i pobliskich stacji zmierz odległość do potencjalnego punktu przyłączenia. Nie ograniczaj się jednak do pomiaru w linii prostej: rzeczywista trasa przyłącza może być dłuższa ze względu na przeszkody terenowe, drogi, rzeki i istniejącą zabudowę. Każda cudza działka na trasie to osobna zgoda właściciela, a każdy dodatkowy kilometr linii podnosi koszt przyłącza.

OpenStreetMap jest projektem tworzonym przez użytkowników, dlatego dane mogą być niepełne lub nieaktualne.

4. Jak wygląda wniosek o warunki przyłączenia od 30 kwietnia 2026 r.

30 kwietnia 2026 r. weszła w życie nowelizacja Prawa energetycznego z 13 marca 2026 r. (tzw. ustawa sieciowa, projekt UC84). Zmieniła zasady przyłączania do sieci SN i WN (omówienie DZP).

Zaliczka jest wyższa i dotyczy także odbiorców. Przy wniosku o przyłączenie do sieci o napięciu powyżej 1 kV wpłacasz zaliczkę na poczet opłaty za przyłączenie: 60 zł za każdy kilowat mocy przyłączeniowej z wniosku, maksymalnie 6 mln zł za jedno przyłącze. Wcześniej było to 30 zł/kW i najwyżej 3 mln zł. Obowiązek obejmuje teraz również odbiorców, np. hale i centra danych. Bez pełnej zaliczki wniosek zostaje pozostawiony bez rozpatrzenia (komunikat Energa-Operator, komunikat TAURON Dystrybucja). Dla farmy 1 MW zaliczka wynosi 60 000 zł.

Warunki przyłączenia ważne są krócej. Warunki do sieci elektroenergetycznej wydane od 30 kwietnia 2026 r. obowiązują rok, a nie dwa lata. Warunki wydane wcześniej zachowują swój termin, ale jeśli nie zawarto jeszcze umowy, trzeba w ciągu 6 miesięcy od 30 kwietnia 2026 r. uzupełnić zaliczkę do nowej stawki, inaczej warunki tracą ważność (art. 9 ustawy z 13 marca 2026 r.). Umowę o przyłączenie trzeba zawrzeć w okresie ważności warunków.

Umowa ma twardy termin na pozwolenie na budowę. Jeśli w ustawowym terminie od zawarcia umowy o przyłączenie nie zawiadomisz operatora o ostatecznym pozwoleniu na budowę, umowa wygasa z mocy prawa.

W praktyce oznacza to, że wniosek warto składać dopiero wtedy, gdy grunt, plan miejscowy i ścieżka pozwoleń są już sprawdzone. Rezerwowanie mocy na zapas stało się drogie.

5. Co sprawdzić przed podpisaniem dzierżawy?

Przed podjęciem zobowiązań dotyczących gruntu przejdź tę listę:

1. Ustal właściwego operatora sieci. W Zonio pokazuje to warstwa Obszary działania OSD.

2. Sprawdź aktualne dane o dostępnej mocy, właściwej dla Twojej inwestycji (wytwórczej, odbiorczej albo obu).

3. Zidentyfikuj pobliskie stacje i ich poziomy napięcia.

4. Zweryfikuj planowane inwestycje sieciowe.

5. Zmierz orientacyjną odległość od działki do potencjalnego punktu przyłączenia i oceń możliwy przebieg trasy.

6. Sprawdź, czy plan ogólny i plan miejscowy dopuszczają taką inwestycję na tym terenie.

7. Policz zaliczkę na wniosek i skonsultuj wyniki z operatorem lub specjalistą.

Warto też rozważyć zapisy w umowie dzierżawy, które zabezpieczą inwestora na wypadek braku możliwości uzyskania warunków przyłączenia.

Jak pomaga Zonio

W Zonio te warstwy leżą na jednej mapie z działką, razem z dostępną mocą przyłączeniową, którą publikują TAURON, PGE, Energa, Enea, Stoen i PSE, planowanymi inwestycjami i usługami elastyczności TAURON oraz granicami obszarów działania operatorów. Moc dla źródeł i dla odbiorców widać bez szukania po stronach sześciu operatorów.

Enea podaje współrzędne stacji, a Energa i TAURON granice stref. PGE, Stoen i PSE publikują tabele w PDF-ach z samymi nazwami stacji, więc ich położenie ustalamy po nazwie i bywa przybliżone. Zanim złożysz wniosek, sprawdź dane w publikacji operatora.

Obok sieci widać to, co przesądza o reszcie projektu: plan ogólny, plan miejscowy, klasę gleby, formy ochrony przyrody, zagrożenie powodziowe i nasłonecznienie. Każda warstwa ma wskazane źródło i datę pobrania.

Wszystkie warstwy z katalogu możesz włączyć na mapie w aplikacji. Zonio nie zastępuje operatora: wiążącą odpowiedź dają dopiero warunki przyłączenia.

Najczęstsze pytania

Co to jest moc przyłączeniowa? To moc, którą operator może przyłączyć w danym miejscu sieci bez jej rozbudowy. Operatorzy podają ją osobno dla źródeł (moc wytwórcza) i dla odbiorców (moc odbiorcza).

Ile kosztuje wniosek o warunki przyłączenia? Dla sieci powyżej 1 kV wpłacasz zaliczkę 60 zł za kW mocy przyłączeniowej z wniosku, maksymalnie 6 mln zł za jedno przyłącze. Zaliczka jest zaliczana na poczet opłaty za przyłączenie.

Jak długo ważne są warunki przyłączenia? Warunki do sieci elektroenergetycznej wydane od 30 kwietnia 2026 r. są ważne przez rok. Wcześniej wydane zachowują swój termin, o ile przy braku umowy uzupełniono zaliczkę do 60 zł/kW w ciągu 6 miesięcy od 30 kwietnia 2026 r.

Co to jest GPZ? Główny punkt zasilający, czyli stacja, w której sieć 110 kV przechodzi w sieć średniego napięcia. Przy większych instalacjach to zwykle od najbliższego GPZ zależy, czy i gdzie da się przyłączyć.

Czy opublikowana wolna moc gwarantuje przyłączenie? Nie. To informacja poglądowa. Wiążące są dopiero warunki przyłączenia wydane na Twój wniosek.

Co to są usługi elastyczności? Zmiana poboru albo produkcji energii na wezwanie operatora sieci dystrybucyjnej, za którą operator płaci, żeby rozwiązać lokalne ograniczenia sieci. TAURON Dystrybucja publikuje GPZ, w których planuje postępowania na wybór dostawców takich usług.
